Gestion de projet efficace pour des constructions durables : ce que personne ne vous dit
Le premier chantier que j'ai piloté avec une ambition de construction durable a été un désastre. Pas au sens où le bâtiment s'est effondré — non. Mais nous avons livré avec trois mois de retard, dépassé le budget de 22 %, et le bilan carbone final n'avait rien à voir avec les promesses du dossier de consultation. Mon client, un promoteur pourtant convaincu, m'a regardé avec ce mélange de déception et de résignation que tout chef de projet redoute.
Le problème ? Je gérais ce projet comme n'importe quel autre. Mêmes plannings, mêmes jalons, mêmes tableaux de suivi. J'avais simplement ajouté des matériaux biosourcés et une chaudière à granulés en espérant que ça ferait l'affaire. Erreur monumentale.
La gestion de projet pour une construction durable n'est pas une variante de la gestion classique. C'est une discipline différente, avec ses contraintes, ses risques, et ses indicateurs. Et c'est ce que je vais vous montrer ici, sans langue de bois.
Points clés à retenir
- Les cinq étapes classiques de la gestion de projet — conception, planification, exécution, clôture, bilan — s'appliquent à la construction durable, mais avec des exigences spécifiques à chaque phase.
- Les quatre piliers de la gestion de projet — périmètre, coût, délai, qualité — doivent être élargis à l'impact environnemental dès la phase de conception.
- Le choix des matériaux durables (bois certifié FSC, béton recyclé, isolants en fibre naturelle) ne se décide pas au dernier moment : il conditionne toute la chaîne d'approvisionnement.
- Une ACV (analyse de cycle de vie) bien menée peut faire économiser des années de regrets — et des dizaines de milliers d'euros de remises aux normes.
- La collaboration avec les sous-traitants est le point le plus sous-estimé d'un chantier durable. Sans leur adhésion, rien ne se passe comme prévu.

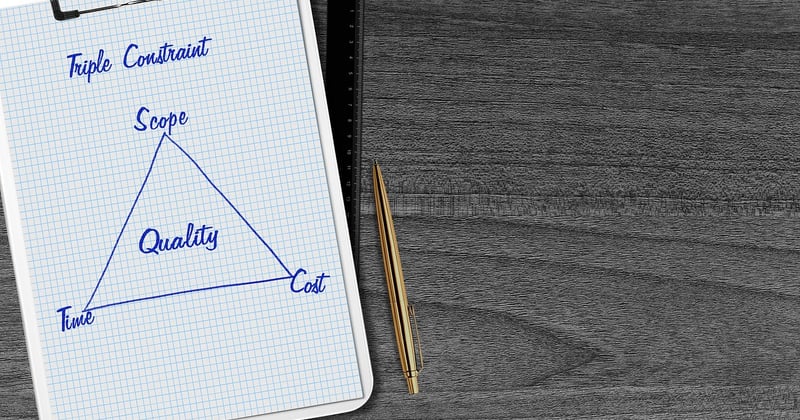

Les 4 piliers de la gestion de projet, revisités pour le durable
On m'a appris, comme à tout le monde, que la gestion de projet repose sur quatre piliers : le périmètre, le coût, le délai et la qualité. C'est la base, et elle reste valable. Mais sur un chantier de construction durable, ces quatre piliers prennent des couleurs différentes.
Le périmètre, d'abord. Sur un projet classique, vous définissez ce qu'il faut construire, point final. Sur un projet durable, il faut intégrer dès le départ un périmètre environnemental : quelles performances énergétiques viser, quels matériaux exclure, quelles normes anticiper. Une fois le chantier lancé, rajouter une exigence de performance thermique, c'est ouvrir la boîte de Pandore.
Le coût, ensuite. Les matériaux durables coûtent parfois plus cher à l'achat, mais c'est un calcul à court terme. J'ai vu des projets où le surcoût initial de 8 % pour du bois certifié s'est transformé en économie de 15 % sur l'exploitation du bâtiment sur dix ans. Le problème, c'est que la plupart des maîtres d'ouvrage regardent le coût d'investissement sans jamais regarder le coût global. C'est notre rôle, à nous chefs de projet, de recadrer le débat.
Un périmètre mal défini, c'est la garantie d'un dérapage
J'ai appris cette leçon à mes dépens sur un projet de rénovation de bureaux à Lyon. Le client voulait une "rénovation écologique", sans plus de précisions. Trois semaines avant le début du chantier, il découvre que la réglementation thermique impose des performances qu'il n'avait pas prévues au budget. Résultat : refonte complète du CCTP, deux mois de retard, et une facture d'ingénierie qui a doublé.
Depuis ce jour, je commence toujours par une question simple : surtout, qu'est-ce que vous ne pouvez absolument pas vous permettre de perdre dans ce projet ? La réponse oriente tout ce qui suit. Et je le dis franchement : si on ne peut pas répondre à cette question, on n'est pas prêt à lancer le projet.
Les 5 étapes d'une gestion de projet efficace, appliquées au durable
Le schéma classique en cinq étapes — conception, planification, exécution, clôture, bilan — fonctionne, à condition de l'adapter. Voici comment je le décline sur mes chantiers de construction durable.
Étape 1 : la conception, où tout se joue
Chaque projet doit commencer par l'identification des objectifs. Sur un chantier durable, cette identification est plus exigeante : il ne s'agit pas seulement de définir ce qu'on veut construire, mais de mesurer l'impact environnemental de chaque décision. C'est à cette étape qu'on choisit les matériaux durables — bois certifié FSC, béton recyclé, isolants en fibre naturelle — et qu'on valide leur disponibilité. J'ai vu trop de projets où le matériau "vert" commandé six mois à l'avance n'était tout simplement pas disponible à la date du chantier. Vérifiez les délais d'approvisionnement avant de valider le dossier, pas après.
C'est aussi à cette étape qu'il faut réaliser une ACV — analyse de cycle de vie — pour comparer les options. L'ACV, c'est l'outil qui permet de dire : cette solution bois, malgré un transport plus long, émet moins de carbone que cette solution béton sur l'ensemble du cycle de vie. Sans elle, on décide à l'aveugle.
Étape 2 : la planification, ou l'art de prévoir l'imprévisible
Une fois les objectifs validés, vient la planification. Sur les chantiers durables, le calendrier est plus contraint que sur un chantier classique. Les délais d'approvisionnement des matériaux biosourcés sont plus longs, les contrôles plus nombreux, et les interfaces entre corps de métier plus complexes.
Ma règle d'or : prévoir une marge de 15 % sur le planning initial. Pas par pessimisme, par réalisme. Chaque fois que j'ai supprimé cette marge pour faire plaisir au client, j'ai fini par la payer plus cher en heures supplémentaires et en pénalités.
Étape 3 : l'exécution, là où le bât blesse
L'exécution est le moment où les promesses de la conception rencontrent la réalité du chantier. Et c'est là que la plupart des dérives apparaissent. Les sous-traitants qui ne connaissent pas les matériaux biosourcés, les techniques de pose différentes, les ajustements de dernière minute qui compromettent les performances thermiques…
Alors, je vais être direct : ne sous-estimez pas la formation des équipes. Ce n'est pas parce qu'un maçon sait faire du béton qu'il sait poser un isolant en fibre de bois. Prévoyez des sessions de formation courtes, mais obligatoires, avant le démarrage des lots sensibles. Ça coûte quelques milliers d'euros. Ça sauve des dizaines de milliers en reprises.
Étape 4 : la clôture, plus complexe qu'il n'y paraît
La clôture d'un chantier durable ne se limite pas à la réception des travaux. Il faut vérifier que les performances annoncées sont bien atteintes : tests d'étanchéité à l'air, thermographie, contrôles qualité de la mise en œuvre. Un bâtiment qui n'atteint pas sa performance énergétique théorique, c'est une faille qui va vous poursuivre pendant des années.
Une anecdote, pour illustrer. Sur un projet de logements collectifs à Nantes, le test d'étanchéité à l'air a révélé une perméabilité trois fois supérieure au seuil visé. La cause ? Des passages de gaines mal étanchéifiés par un sous-traitant qui avait jugé la prestation "accessoire". Trois semaines de travaux supplémentaires, la livraison retardée, et un client furieux. Tout ça pour un joint en mastic.
Étape 5 : le bilan, ce que personne ne fait vraiment
La cinquième étape — le bilan — est celle que tout le monde saute. Il faut avouer que c'est la plus ingrate, la moins valorisante, et la plus facile à reporter. Et pourtant, c'est elle qui transforme une expérience en compétence.
Sur mes projets, je consacre systématiquement une demi-journée à un débriefing avec l'ensemble des intervenants clés. On y passe en revue ce qui a fonctionné, ce qui a échoué, et surtout ce qu'on ne refera plus. C'est grâce à ces bilans que j'ai arrêté de commander certains isolants biosourcés avec une marge trop juste, que j'ai imposé des contrôles d'étanchéité intermédiaires, et que j'ai développé une check-list spécifique pour les chantiers en site occupé.
Bien préparer son chantier durable : matériaux et risques
La meilleure gestion de projet ne pourra jamais compenser une mauvaise préparation en amont. C'est un peu vexant à admettre quand on est chef de projet, mais c'est la vérité.
Choisir des matériaux durables : le bon réflexe
Choisissez des matériaux durables : optez pour des matériaux respectueux de l'environnement tels que le bois certifié FSC, le béton recyclé, ou les isolants en fibre naturelle. Ces matériaux réduisent non seulement l'impact environnemental, mais améliorent aussi la durabilité de vos constructions.
C'est bien, mais ce n'est qu'une partie de l'équation. Le choix du matériau, c'est la partie visible de l'iceberg. Ce qui fait la différence, c'est ce qui se passe après : la gestion de l'approvisionnement, les conditions de stockage sur chantier (les isolants biosourcés craignent l'humidité), les délais de livraison, et les compétences des équipes qui vont les mettre en œuvre. Un matériau parfait mal posé, c'est un matériau perdu.
Anticiper les risques spécifiques
La gestion des risques sur un chantier durable, c'est une discipline à part entière. Les approvisionnements en matériaux bas carbone fluctuent, les coûts varient selon les cours internationaux, et la conformité réglementaire évolue avec une régularité déconcertante.
Ma méthode : un registre des risques tenu à jour de la conception à la clôture, avec une revue mensuelle systématique. Pour chaque risque identifié, j'assigne un propriétaire et une date de revue. Ça paraît administratif, même ennuyeux, mais c'est ce qui m'a permis d'anticiper la pénurie de laine de bois en 2024 et de sécuriser mes approvisionnements deux mois avant la hausse des prix. Sans ce suivi, j'aurais subi la crise, comme tout le monde.
Travailler avec les parties prenantes, sans s'y perdre
Un chantier, durable ou non, c'est d'abord une affaire de personnes. Le maître d'ouvrage, l'architecte, les bureaux d'études, les entreprises, les sous-traitants, les fournisseurs, les contrôleurs techniques — sans oublier les futurs occupants, dont on oublie souvent qu'ils existent.
La collaboration avec les sous-traitants mérite une attention particulière. Sur un chantier conventionnel, on leur donne un planning et on vérifie l'avancement. Sur un chantier durable, il faut les embarquer, les former, les convaincre. J'ai appris à mes dépens qu'un sous-traitant qui ne comprend pas pourquoi on exige tel matériau ou telle technique fera tout pour "simplifier" la tâche — avec les conséquences que vous imaginez.
Une communication régulière, des réunions de coordination plus courtes mais plus fréquentes, et un accès aux informations du projet simplifié : voilà, en résumé, ce qui fait la différence entre un chantier où les équipes s'opposent et un chantier où elles collaborent.
Les outils et méthodes qui font vraiment la différence
Vous voulez de la méthode agile pour votre chantier durable ? Non, je rigole. Mais il existe des outils que je ne saurais plus m'en passer.
Le BIM (Building Information Modeling) d'abord. Ce n'est pas un gadget pour architectes — c'est un outil de gestion de projet à part entière. Sur un projet récent de 40 logements en région parisienne, le BIM nous a permis de détecter 67 conflits entre réseaux avant même le début des travaux. En coût de reprise sur chantier, on a économisé, à la louche, entre 80 000 et 120 000 euros. Personne ne peut me faire croire que c'est une dépense inutile.
La plateforme de suivi carbone, ensuite. C'est un outil assez récent qui permet de suivre en temps réel l'empreinte carbone du projet, par lot, par matériau, par phase. Ça change la nature des discussions : on ne parle plus d'objectiver des ressentis, on parle de chiffres. Et les chiffres, ça fait taire beaucoup de monde.
Franchement, le plus difficile n'est pas de choisir l'outil. C'est de s'y tenir. Le BIM, la plateforme carbone, le registre des risques : tout ça fonctionne uniquement si quelqu'un met à jour les données. Et ce quelqu'un, c'est vous. Pas votre assistant, pas votre stagiaire — vous. Le jour où j'ai compris ça, mes projets ont changé.
Ce qu'il faut retenir, et ce qu'on oublie trop souvent
La gestion de projet efficace pour des constructions durables repose sur un paradoxe : les méthodes sont les mêmes que pour un projet classique — conception, planification, exécution, clôture, bilan — mais leur application est fondamentalement différente. Le périmètre doit intégrer des exigences environnementales, les coûts doivent être raisonnés sur le cycle de vie, les délais doivent intégrer des marges plus généreuses, et la qualité doit être mesurée à l'aune des performances réelles, pas des promesses de papier.
Ce que j'ai mis des années à comprendre, et que j'aimerais vous épargner : la durabilité n'est pas un supplément d'âme qu'on ajoute à un projet existant. C'est une contrainte qui irrigue chaque décision, du choix du matériau à la formation du sous-traitant, de la marge du planning au test d'étanchéité final. Et ce n'est pas une complication inutile — c'est ce qui donne du sens à notre métier.
Alors oui, c'est plus exigeant. Plus complexe. Plus risqué, parfois. Mais sincèrement, après vingt ans à piloter des projets, je ne reviendrais pas en arrière. Il y a quelque chose de profondément satisfaisant à livrer un bâtiment qui ne se contente pas d'exister, mais qui respire, qui isole, qui économise l'énergie — un bâtiment qui a été pensé pour durer et pour respecter ce qui l'entoure.
La prochaine fois qu'on vous proposera un projet de construction durable, ne demandez pas combien ça coûte. Demandez plutôt : quels sont les objectifs environnementaux, et comment allons-nous les mesurer ? Le reste suivra.
